   樹脂瓦的使用越來越普及,但有些個人用戶采購樹脂瓦用于老房子翻新換瓦,或者新建房屋蓋瓦,對于安裝方法還不太了解,今天,小編就把安裝方法分享給大家,如果您不想自己動手安裝,可以請當地安裝彩鋼瓦的師傅幫忙安裝。

一、安裝工具及配件

1、工具:工程線、手提電鑽、電鑽鑽頭套筒、手提切割機、卷尺、鋼尺、扳手、手提磨光機。

2、配件:防水圈、保護墊、自攻釘、防水帽(照片圖)。

3、附料:樹脂膠、樹脂粉,(施工中出現鑽孔鑽錯現象将兩種材料拌合後添補)(照片圖)。

二、屋面要求

1、坡度

合成樹脂瓦适用于坡度為20~80度的坡屋面 (如圖)。

2、檩條

常用檩條材料及尺寸:木方60×40、方鋼管60×40×3、C型鋼100×50×3 。

金屬檩條須刷防鏽油一遍,面漆兩遍。木檩條須用防腐油或用瀝青油浸刷。

最上面檩條位置距屋脊線150mm,便于安裝正脊瓦,最下面檩條位置距屋檐口50~70mm。

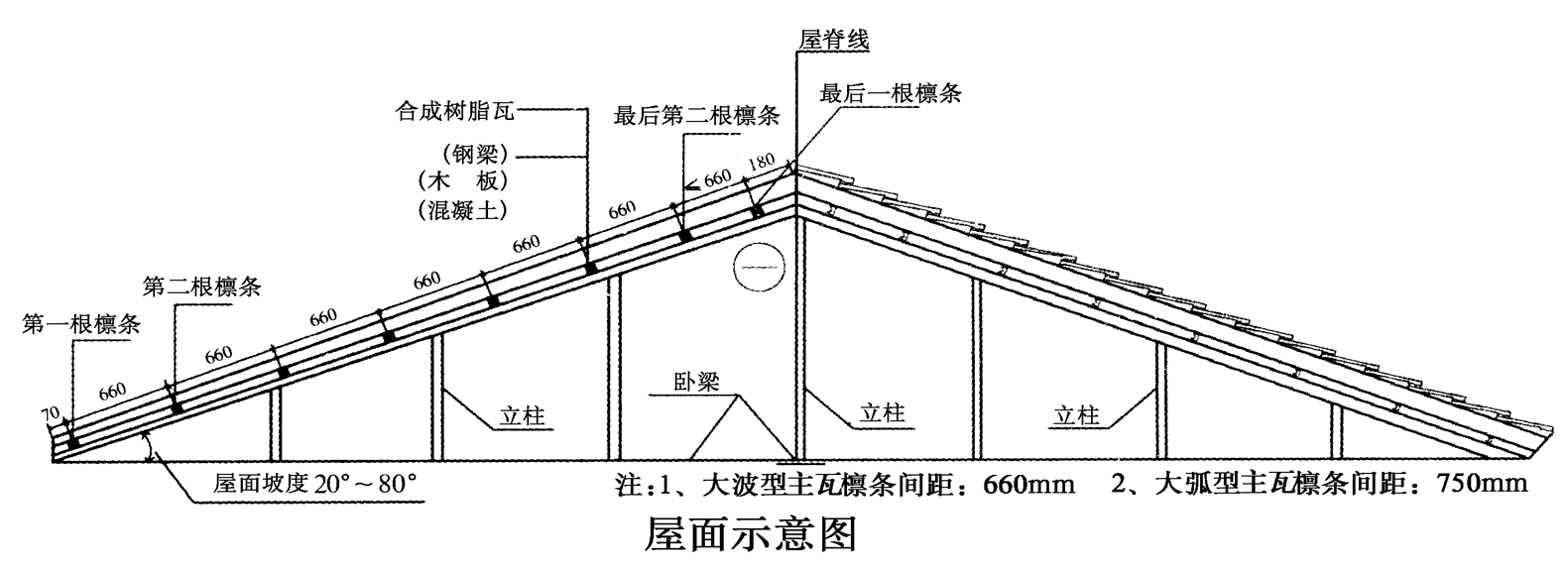

主瓦檩條間距建議660mm,大弧型主瓦檩條間距不得大于750mm(制圖)。

三、合成樹脂瓦安裝

1、安裝次序

2、放線

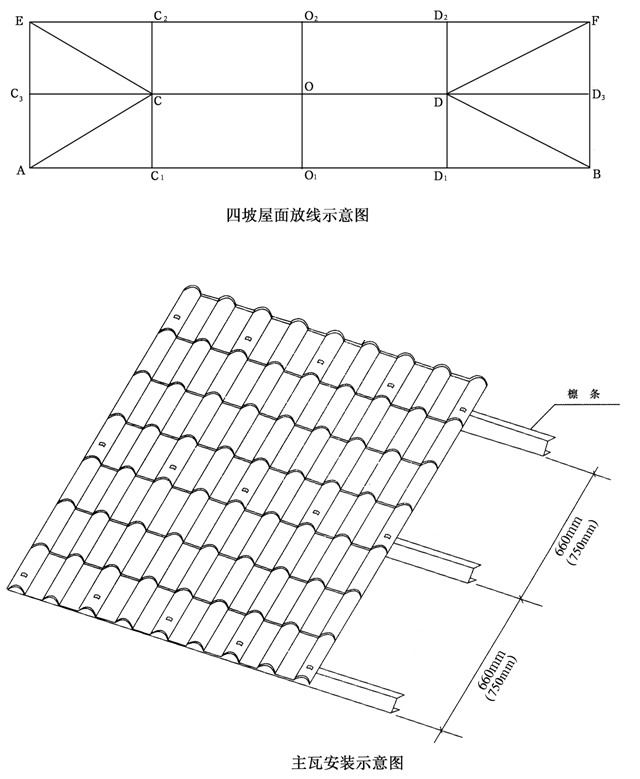

安裝前應根據現場屋面情況進行放線,這樣有助于安裝瓦時達到橫平豎直,保證安裝質量及達到美觀效果(四坡屋面放線示意圖)。

3、安裝主瓦

兩坡屋面主瓦安裝時,一側波峰中心與CC1(CC2)或DD1(DD2)線重合,主瓦上、下部都應與CD、AB線平行,并從一側(CC1或DD1線)開始安裝(示意圖)。

第一張瓦的安裝最為重要,一定要保證瓦底邊與CC1(CC2)或DD1(DD2)線垂直不得傾斜,位置擺正後,在最下端檩條和瓦的中心位置(波峰)處将瓦固定(示意圖)。

為防止單向搭接造成的傾斜和不平整現象,主瓦橫向安裝要一上、一下排列,即第二張瓦扣壓第一張瓦和第三張瓦,第四張瓦扣壓第三張和第五張瓦并各搭接一個瓦波,其餘以此類推(示意圖)。

安裝過程中要随時檢查瓦底邊與施工線的垂直,确認無誤後再将固定件安裝齊全(示意圖)。

縱向安裝要搭接瓦的一個節長(示意圖)。

兩坡屋面主瓦安裝應兩側同步進行,以确保正脊瓦安裝的波峰吻合(示意圖)。

主瓦安裝選用直徑4mm、長度75mm的自攻釘;正脊瓦、斜脊瓦安裝根據固定位置的不同,選用直徑4mm,長度110-150mm的自攻釘(示意圖)。

固定瓦時先将防水圈置于保護墊下面的凹槽内,并将自攻釘穿過保護墊中心孔(弧面朝下),電鑽要與瓦面垂直,緊固瓦時釘的松緊要适中,完畢後再安裝防水帽(示意圖)。

鋼檩條采用自攻釘或不鏽鋼角釘,木檩條采用自攻螺絲。在需固定的波峰上先鑽大于自攻螺絲直徑2mm的孔,每隔一個波峰固定一套配件(示意圖)。

四坡屋面安裝時先安主瓦(方法同兩坡屋)。主瓦安裝完畢後再安裝兩側三角形屋面,由中心線CC3、DD3為基準兩邊均分安裝,再沿斜線切割,以便于斜脊瓦的安裝(示意圖)。

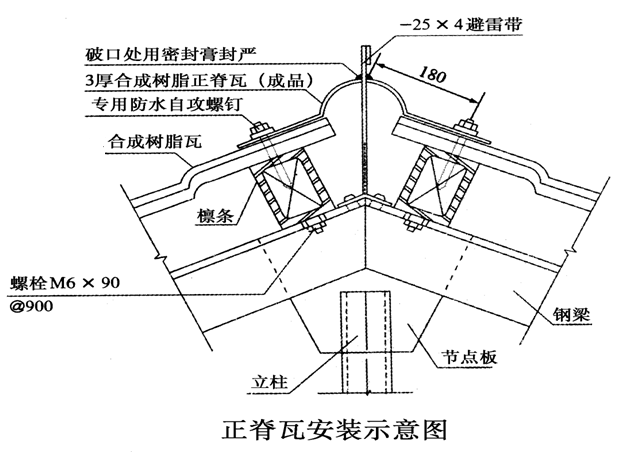

4、安裝正脊瓦

正脊瓦安裝在屋脊CD線上,安裝時要從主瓦區一側開始,第一張正脊瓦搭接處要避免與主瓦搭接處重疊,兩張正脊瓦之間搭接一個波形(示意圖)。

5、安裝斜脊瓦

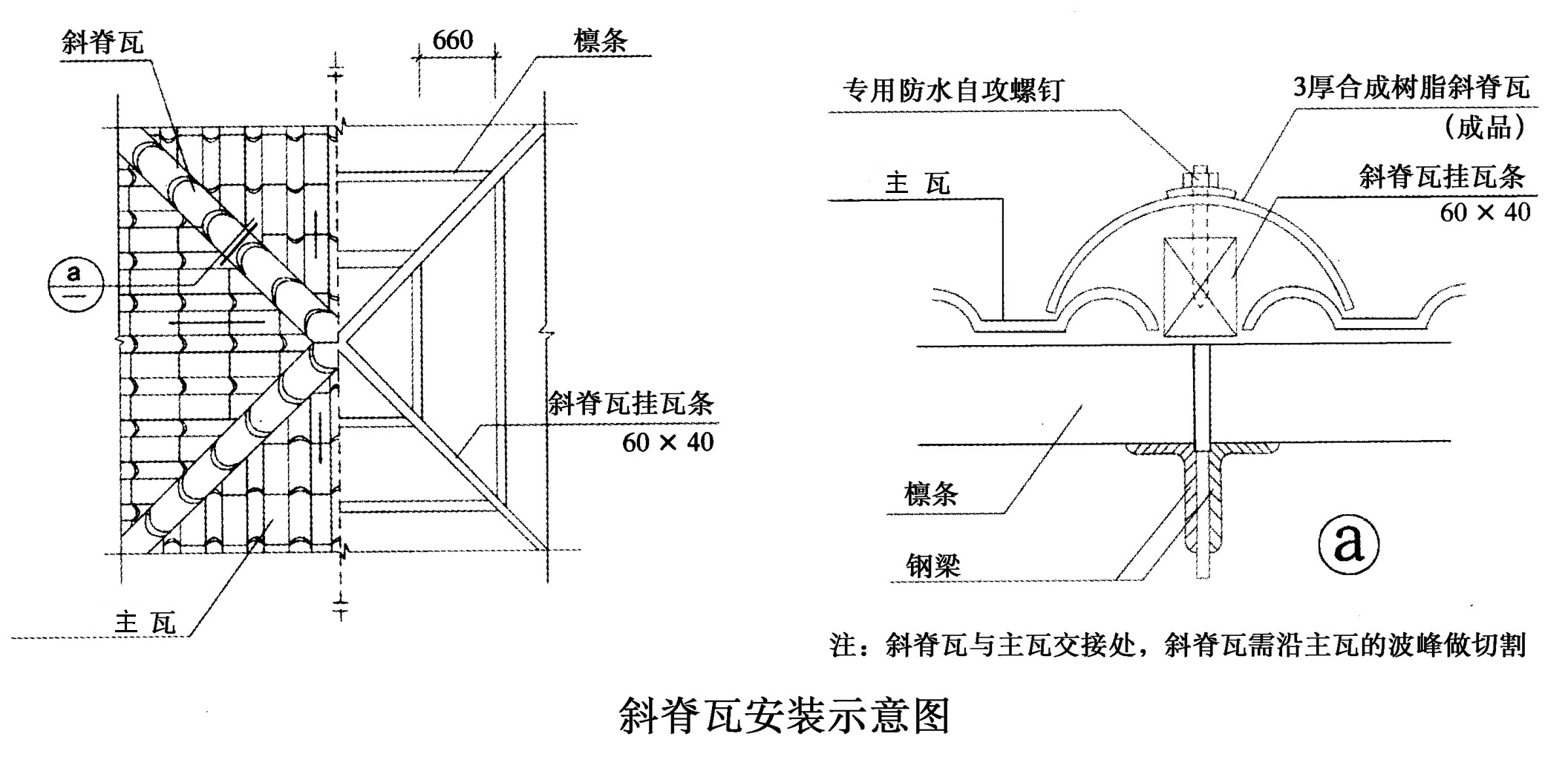

斜脊瓦安裝在多坡屋面三角形斜邊上,安裝時要上下對齊固定在主瓦檩條上,兩節斜脊瓦之間搭接30mm,最後安裝脊瓦末端(示意圖)。

6、安裝三通瓦

三通脊瓦安裝在三面相交頂點,正、斜脊瓦安裝完畢後安裝三通脊瓦,安裝三通脊瓦時一邊搭接在正脊瓦下方,另兩邊搭接在斜脊瓦上方(示意圖)。

7安裝封檐

封檐應與主瓦最下一節同時安裝,用主瓦末端自攻釘雙層固定在檩條上。如主瓦檐頭距離檩條過長,封檐長度不夠時,用螺栓單獨固定(畫圖示意)。

四、斜天溝的處理

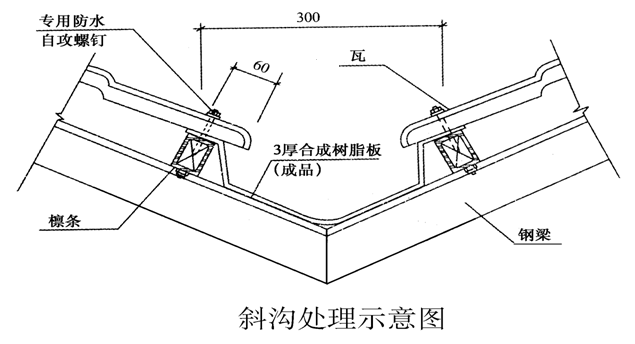

屋面斜天溝可采用寬度1000mm、厚度0.5mm彩鋼闆,或寬度800mm、厚度3.0mm的合成樹脂闆等材料,根據現場結構配套定制,在主瓦安裝前先将天溝型闆固定在檩條上,外露部分寬度為200mm~300mm(做法如下圖)。

五、屋面節點處理

1、挑安裝

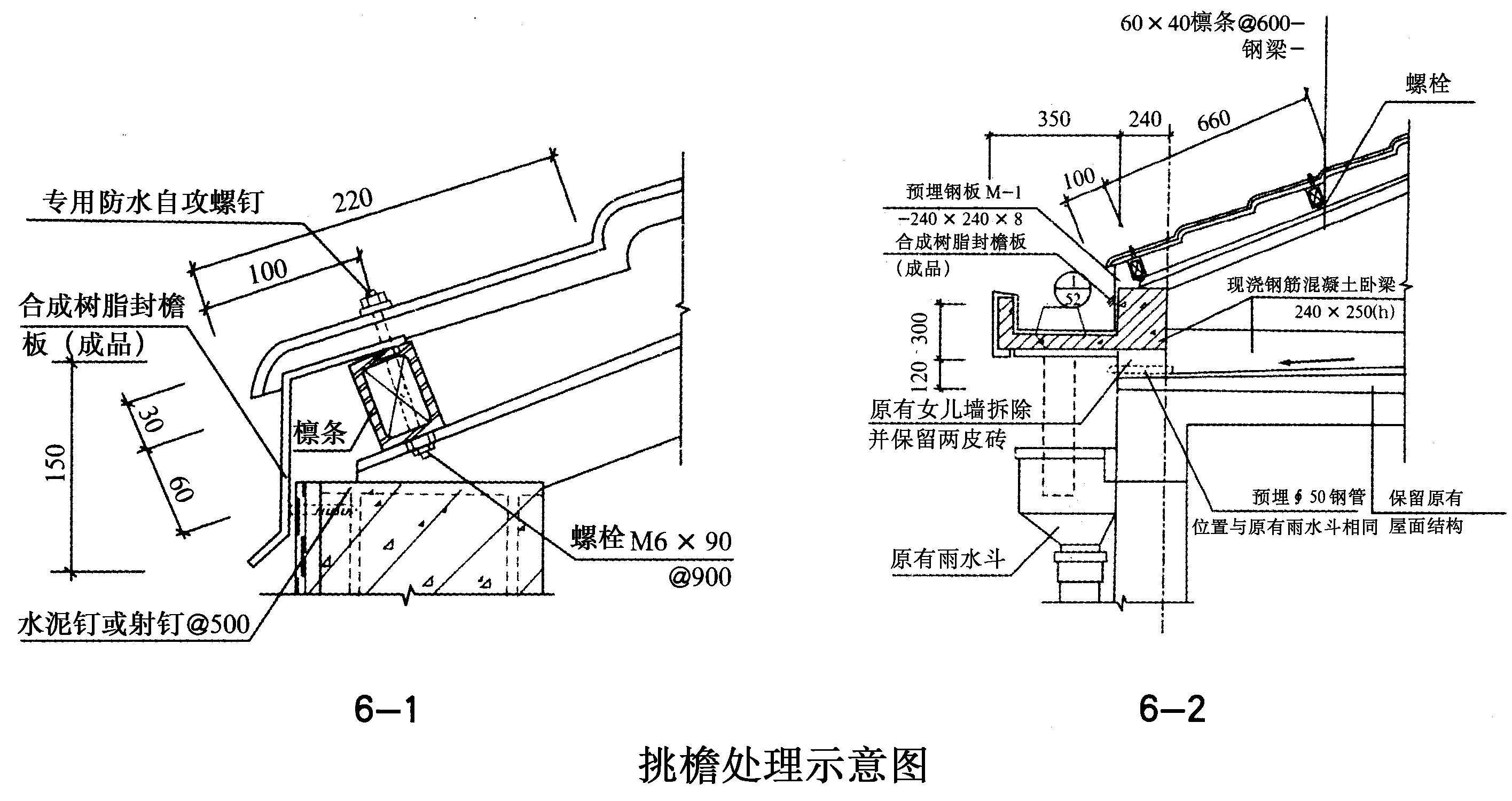

為使邊檐和屋檐有效排水,同時保護下面檐闆,檐口部位宜選用金屬滴水闆或合成樹脂封檐闆,由屋面邊檐向内伸金100mm向下彎曲蓋住檐口,在安裝瓦前先将金屬滴水闆按圖所示固定在檐口及檩條上。

  鋼筋混凝土檐溝挑檐安裝示意圖

  無檐溝挑檐安裝示意圖

2、山牆泛水

2、屋面與女兒牆體交接處的泛水

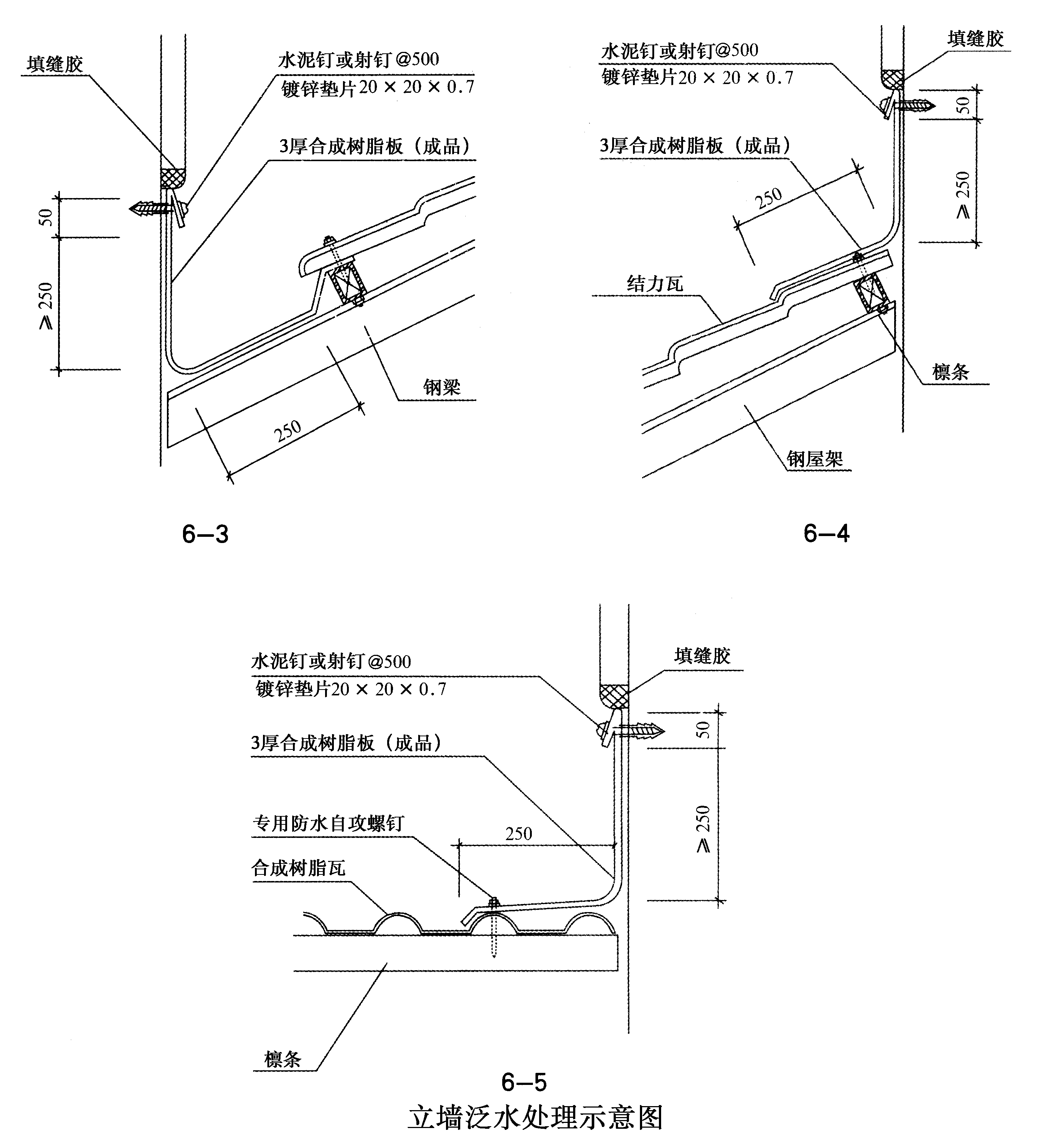

用金屬闆或合成樹脂闆根據現場尺寸加工定制泛水型闆,一端用射釘固定在牆面上,另一端固定在瓦波上(見圖6-3)。

3、水箱、煙囪泛水

水箱、煙囪與屋面瓦為四面相交,可分正面泛水、彎折泛水。正面上泛水是指屋面瓦位于構築物斜上坡,可将金屬闆根據現場尺寸加工定制泛水型闆,下端固定在構築物腰線下面,上端固定在屋面瓦下檩條上面(見圖6-3)。

正面下泛水是指屋面瓦位于構築物斜下坡,可将金屬闆根據現場尺寸加工定制泛水型闆,上端固定在構築物腰線下面,下方固定在瓦面上(見圖6-4)。

彎折泛水是指屋面瓦位于構築物兩側斜面相交,可将金屬闆根據現場尺寸加工定制泛水型闆,上端固定在構築物腰線下面,下方固定在瓦面上(見圖6-5)。

4、天窗泛水處理

在屋面瓦安裝前可先将天窗兩側和上坡的金屬闆固定在屋面上,當天窗下坡的瓦安裝完畢後再将金屬排水闆覆蓋在瓦上(見圖6-6)。

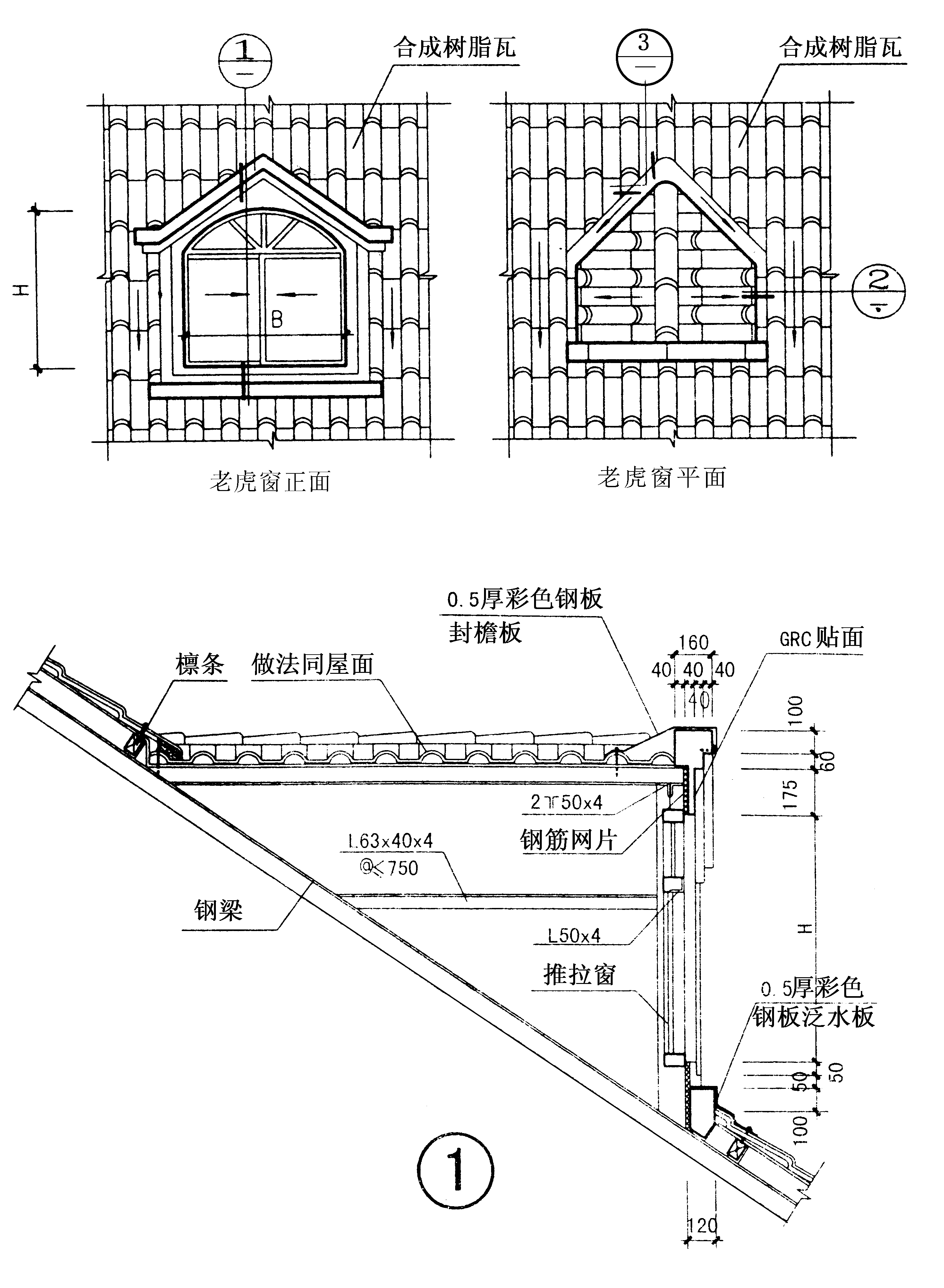

5、老虎窗周邊排水處理

為使老虎窗上面雨水有效排洩,應在老虎窗上方兩側設置排水槽,安裝施工按照山牆、水箱、煙囪泛水方法處理。

(詳見圖6-7①②③)。

上一個:沒有了!

下一個:合成樹脂瓦價格為什麽差距這麽大?

服務熱線:

0537-6850011

傳  真:(+86)0537-6850011

網  址:www.sdluhuan.com

地  址:山東省濟甯市車站西路經濟開發區中煤創業園

銷售熱線:(+86)18553786860

售後熱線:(+86)0537-6850011

魯環機械
Copyright © 山東德喬機械設備有限公司 版權所有   備案号:      技術支持:濟甯網站建設
